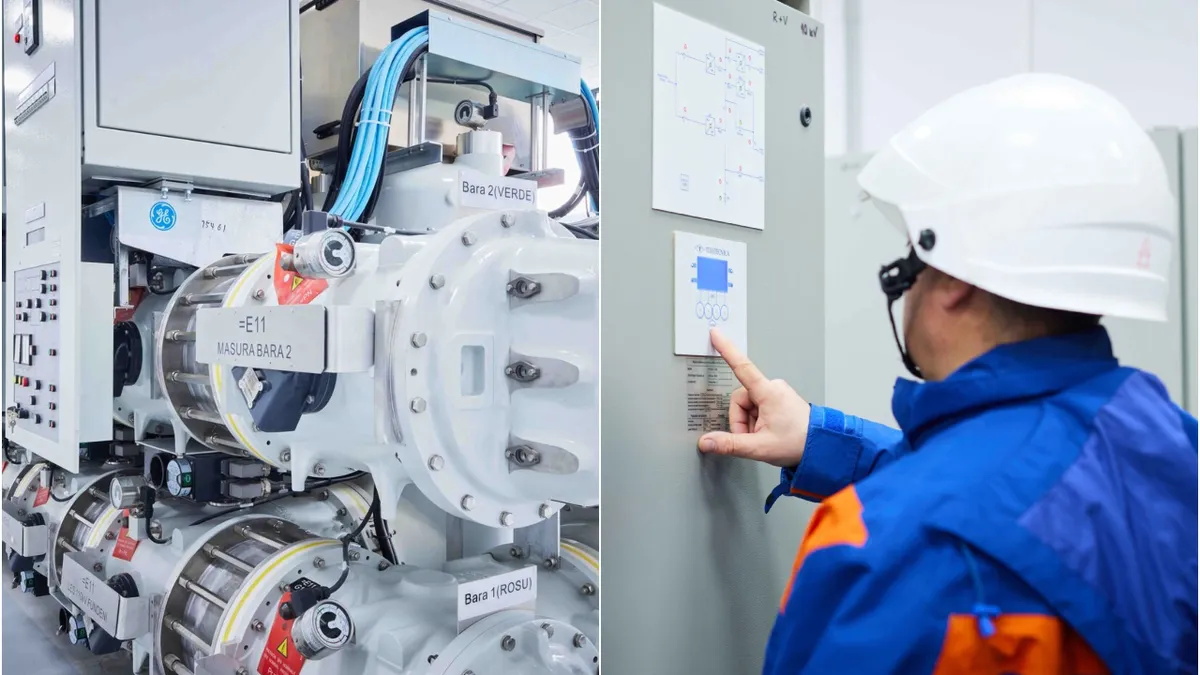

Stația Electrică Nord din București, cea mai extinsă stație din sistemul de distribuție electrică din România, a fost modernizată și se redeschide astăzi, 26 martie, în urma unor investiții în valoare de 70 de milioane de lei, conform Antena 3 CNN.
Rețele Electrice Muntenia, o divizie a grupului PPC cunoscută anterior sub numele de E-Distribuţie Muntenia, a finalizat modernizarea Stației Nord, cea mai extinsă stație de transformare din România. Aceasta va fi redeschisă marți, 26 martie 2024.
Investiția a fost de aproximativ 70 de milioane de lei și a provenit din resursele proprii ale companiei.
Procesul de modernizare a fost unul complex, ținând cont că renovarea completă a clădirii și înlocuirea tuturor echipamentelor electroenergetice s-au realizat în etape succesive, cu multe ajustări, toate acestea pentru a asigura modernizarea fără întreruperea furnizării de energie electrică către consumatori.
Stația se află chiaer în inima Bucureștiului și deservește peste 73.000 de consumatori, implicit instituții centrale, spitale și diverse ministere.
Cele mai importante beneficii aduse de modernizarea Stației Nord includ îmbunătățirea siguranței alimentării pentru clienții actuali, sporirea flexibilității rețelei de înaltă și medie tensiune și capacitatea de a satisface cerințele crescute de consum și extinderea numărului de clienți.
„Continuăm procesul de modernizare și dezvoltare a rețelelor pentru a le asigura reziliența, flexibilitatea și nivelul de digitalizare necesare pentru a face față cu succes proceselor accelerate de electrificare și decarbonare a consumului de energie, în beneficiul comunității.
Modernizarea Stației Nord a fost un proiect de mare amploare, pentru care a fost nevoie de viziune și de soluții adaptate și dedicate de inginerie și de construcții.
O provocare majoră a fost faptul că lucrările s-au desfășurat fără ca funcționarea stației să fie întreruptă, ceea ce a însemnat realizarea consolidării clădirii și înlocuirea echipamentelor electroenergetice concomitent cu asigurarea alimentării pentru cei circa 73.000 de clienți.
Preocuparea pentru siguranță a fost la un nivel extrem de ridicat, întrucât colegii noștri și personalul contractorilor au lucrat la înălțime și în vecinătatea instalațiilor aflate sub tensiune”, a declarat Mihai Pește, director general al companiilor Rețele Electrice.
Stația Nord este dotată cu șase transformatoare de putere, fiecare având o capacitate de 40 MVA (Mega Volt Amper), ceea ce înseamnă o putere instalată totală de 240 MVA și o putere garantată de 160 MVA.
Recordul de consum înregistrat până în prezent a atins aproximativ 127 MVA, depășind astfel capacitatea de consum a întregului județ Giurgiu.
Stația primește alimentare prin patru linii electrice subterane de 110 kV, echipate cu cabluri moderne cu izolație uscată, și distribuie energia electrică printr-un total de 66 de linii de medie tensiune: 34 la 10kV și 32 la 20kV.
În cadrul stației, sunt integrate 64 de celule MT pentru tensiunea de 10kV, 76 de celule MT pentru tensiunea de 20kV și 11 celule pentru 110kV, care includ celule de transformare, cuplaje, echipamente de măsurare și linii electrice. Camera de control a stației, complet digitalizată, găzduiește 38 de dulapuri pentru protecție, măsurători, telecomunicații și servicii interne. În ceea ce privește infrastructura de cabluri, proiectul de modernizare a implicat utilizarea a 26,8 km de cabluri de medie tensiune și 61,5 km de cabluri de joasă tensiune.
În cadrul procesului de modernizare, toate cele șase transformatoare au fost înlocuite cu modele moderne, fabricate în România, caracterizate prin eficiență îmbunătățită și fiabilitate sporită, ce prezintă pierderi minime. De asemenea, s-au înlocuit echipamentele și instalațiile de 110kV, 20kV și 10kV, precum și circuitele secundare. Echipamentele noi instalate beneficiază fie de o capsulare avansată în cazul celor de 110kV, fie de un design compact în cazul celor de medie tensiune (MT).
